お客様がお持ちの収益物件。
屋外階段の踊り場土間から雨水が侵入、
下のフロアの階段天井が落ちかかっていると相談を受けました。
全体を修繕し塗装すればベストなのですが、
諸事情により今は難しいとのこと。
「せめて廊下まわりだけでもキレイにして
気持ちよく暮らしてもらえたらなぁ・・」とのご要望で
一部修繕を兼ねたリフレッシュ工事の運びとなりました。
物件データ
| 施工箇所 | 階段天井の剥落部分: 補修、塗装 階段廊下部分手摺壁: 補修、塗装 廊下付帯部分(玄関ドア、PS・MB・、火災報知器): 錆止め・塗装 廊下、階段の側溝、巾木部分: ウレタン塗膜防水 廊下、階段土間: 長尺シート敷設 物置屋根: 骨組み修繕、波板張替 |
|---|---|
| 外壁塗装 | 下塗り: 日本ペイント 水性カチオンシーラー 中塗り、上塗り: 日本ペイント パーフェクトトップSi |
| 工事期間 | 第1期:2025年12月6日 ~ 12月19日 第2期:2026年1月5日 ~ 1月17日 |
| ご依頼のきっかけ | 階段の天井が一部落ちそうになっているので相談した。 建物が古くなり、本当は全体の修繕を行えば良いのだけど、 今施工するのは厳しい状況。 少しでも明るく暮らして貰えたらと思い、 予算取りのことも含め、相談をした。 |
| その他工事 | 2階避難ハッチ: 破損している既存の避難ハッチを撤去、新設 |
| カラー | 外壁: ND152 (日本ペイント見本) 付帯部分(玄関ドア、P・S) 現場にて調色 |
| 地域 | 兵庫県神戸市 |
施工前の不安・心配事
特になし 梶川塗装を選んだ理由
塗装だけでなく、建物のことならなんでも相談に乗ってもらえるし、
施工も任せられる

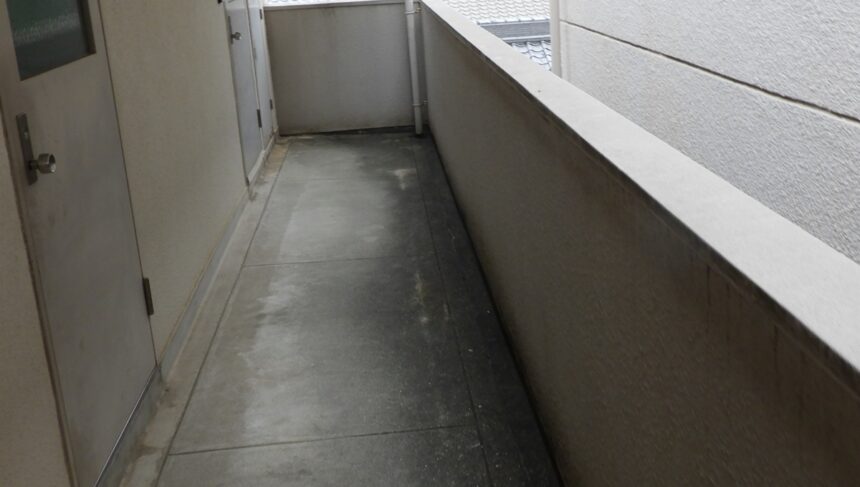

建物診断レポート

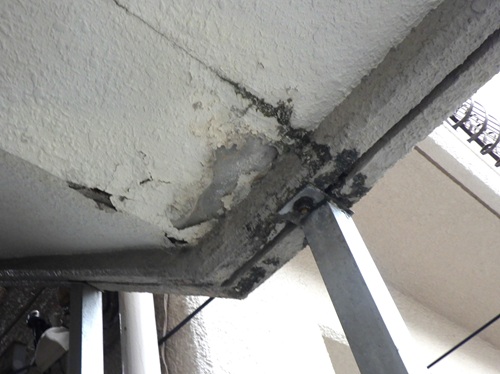

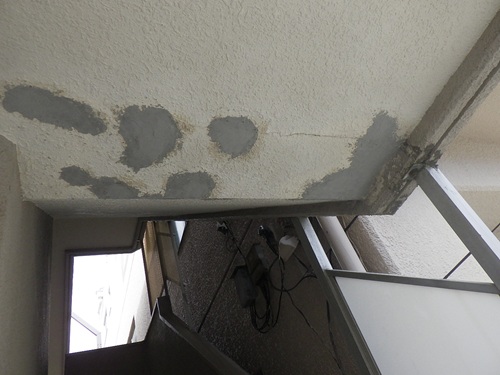

階段の踊り場から雨水が侵入し
天井が剥落しそうになっている
箇所が何か所か見られました。
この部分を優先に、
他の部分の美観工事を並行して
行うことになりました。
天井が剥落しそうになっている
箇所が何か所か見られました。
この部分を優先に、
他の部分の美観工事を並行して
行うことになりました。
階段の側溝部分の防水、
側溝が廊下にも繋がっており、
今回塗床、長尺シートの
2パターンご提案しました
側溝が廊下にも繋がっており、
今回塗床、長尺シートの
2パターンご提案しました
どこまできれいにするか、
予算取りのことも含め悩まれ、
廊下まわりだけでもリフレッシュしたいと
廊下に面した壁の塗装、そして色褪せた
玄関ドアやP・Sの塗装を行うことに決定。
予算取りのことも含め悩まれ、
廊下まわりだけでもリフレッシュしたいと
廊下に面した壁の塗装、そして色褪せた
玄関ドアやP・Sの塗装を行うことに決定。

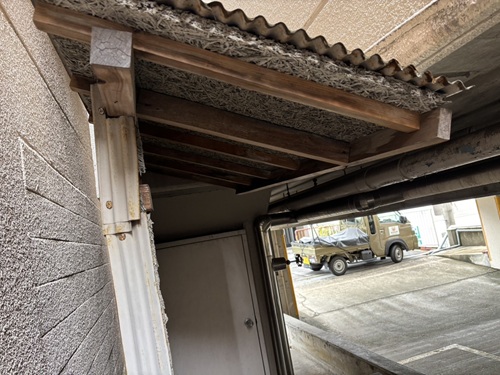

集合ポスト近くの屋根が落ちかかっており
今回大工さんにて補修をすることになりました
今回大工さんにて補修をすることになりました
工事中の進捗ダイアリー
2025-12-06 階段天井の補修
階段天井部分、剥落しかかっている部分は徹底的に撤去し、
露出した鉄筋の錆止めのうえ、
補修をしています。

2025-12-09 階段・廊下 付帯部分錆止め
玄関ドアや P・S、火災警報器などの付帯部分の錆止めをしています

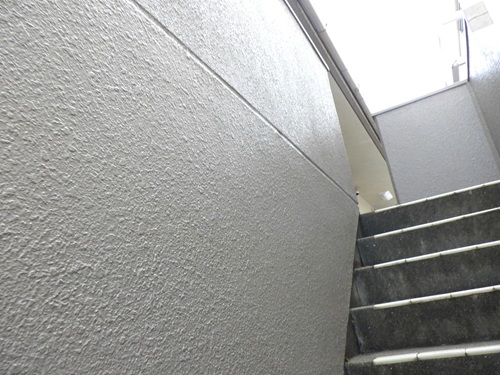

2025-12-10 廊下・階段の手摺壁、仕切り壁の塗装

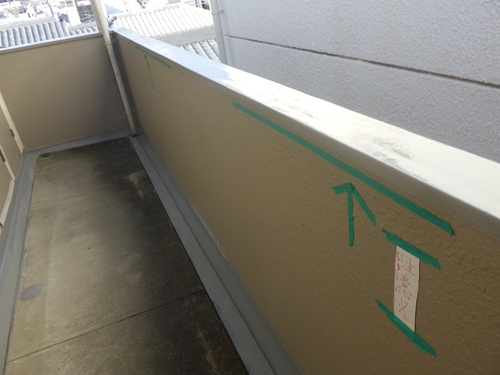

塗装をしない部分に合わせて色を選びました。一番近かった、ND-152 を塗装しました。
廊下、階段まわりが少し明るくなってきました

2025-12-19 付帯部分塗装
壁の色よりも、濃いめの色を現場で調色。またひとつ、完成に近づきました

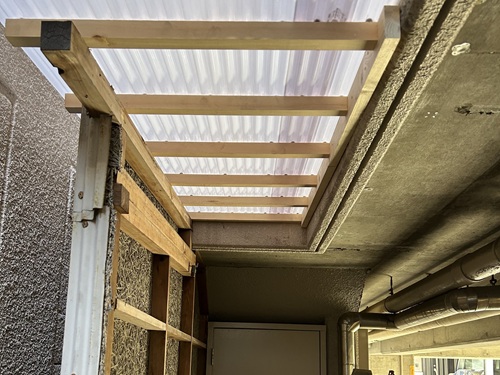

2025-12-23 共用部分屋根、修繕
固定が外れ、落ちてしまっていた共用部分の屋根、大工さんにて
修繕を行いました。
光も入るようになり、薄暗かった
集合ポスト周辺も
明るくなりました。
年内の工事はここまでで終了。
年明けからは廊下・階段の土間の工事。
ご入居の皆様に再度案内のチラシを
お配りしました。
2026-01-07 廊下、階段、各部防水
廊下や階段の手摺壁の笠木や側溝巾木などをあらかじめ防水。
側溝や巾木部分は
長尺シートを貼る部分と重なるように
多めに幅を取って施工します

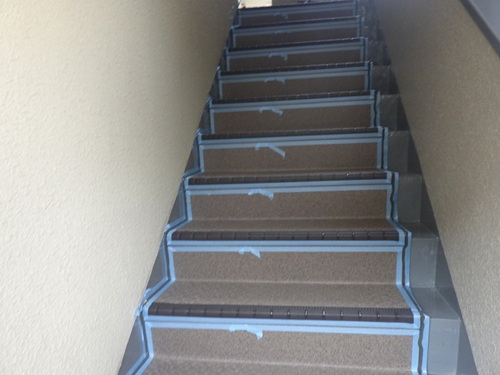

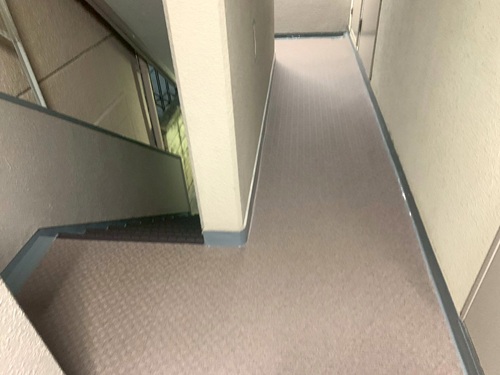

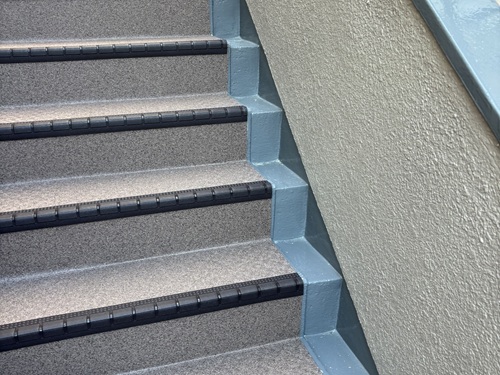

2026-01-13 廊下・階段 長尺シート敷設
外壁や、付帯部分の色に合わせて長尺シートの色を
選んでいただきました。
2026-01-13 廊下・階段部分 長尺シート敷設
廊下や階段を塗装する場合には、半分ずつ施工が出来るので
通行に支障はないのですが、
長尺シートの場合は、
一気に敷き詰めていくので
そうは行きません。
このように踏んでもらっても良いように
板を敷いたり何とか工夫しながら、

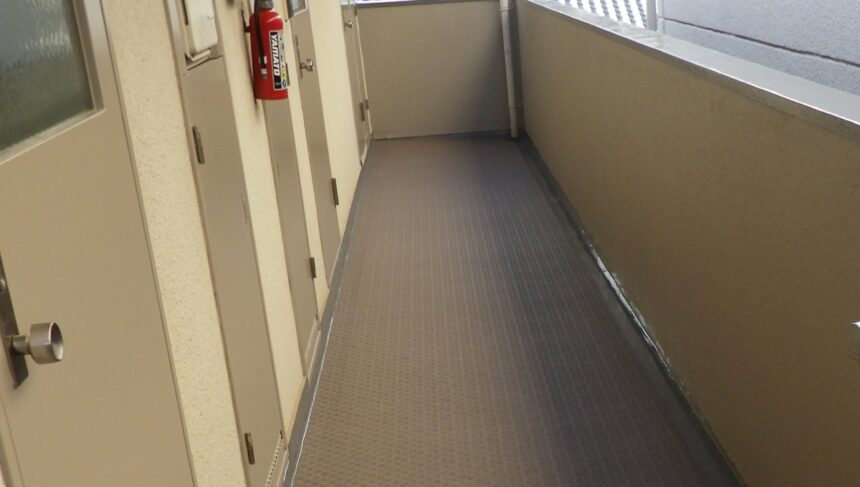

無事、敷設完了しました
2026-01-13 長尺シート敷設完了
一見、「工事完了!」に思えるのですが端末のシーリングが未だの状態。
施工完了まであと一歩です
2026-01-16 長尺シート、端末のシーリング
このようにシーリング材を打つ部分に、予めテープを貼ります。
これが終わると、
あとは一気にシーリングを
打っていきます。
一年で一番気温が低い時期、
シーリングの乾燥に日数を要しました。
しっかり乾いたことを確認して
施工完了となりました。
ご入居の皆さま、ご協力をいただき
ありがとうございました。
